      【老院新改】“對癥下藥”,精準改造 ——四川大學華西醫院層流病房凈化空調改造項目提前完工交付

      【概要描述】華康醫療項目團隊連續奮戰,實現四川大學華西醫院層流病房凈化空調改造項目提前完工交付,推動醫院提質升級邁上新臺階。

      【老院新改】“對癥下藥”,精準改造 ——四川大學華西醫院層流病房凈化空調改造項目提前完工交付

      【概要描述】華康醫療項目團隊連續奮戰,實現四川大學華西醫院層流病房凈化空調改造項目提前完工交付,推動醫院提質升級邁上新臺階。

      詳情

      近日,由武漢華康世紀醫療股份有限公司承建的四川大學華西醫院二住燒傷層流病房凈化空調改造項目已完成二輪調試檢測,提前近一周完工交付。





      四川大學華西醫院始建于1892年,距今已有一百多年的建院歷史,是中國西部疑難危急重癥診療的國家級中心、中國一流的醫學科學研究和技術創新的國家級基地,綜合實力處于國內一流、國際先進行列。四川大學華西醫院層流病房凈化空調改造項目是醫院醫療環境水平提質升級的重要組成部分,旨在通過精準、有效的局部針對性改造,提升醫院整體救治條件,為患者提供更加舒適安全的醫療環境,傳承百年華西“以患者為中心”的先進醫療理念。



      項目“會診”
      “把脈”實施重難點



      四川大學華西醫院是西南地區燒傷專科治療實力排名前列的醫院,日常運營壓力較大,通過對項目全面“會診”,該改造項目具備兩個主要的實施難點。




      一是舊改新造問題多,拆除改造難度大


      項目所在區域為二號住院樓燒傷層流病房,病房原本的凈化設備已十分老舊,環境控制效果難以達標,亟需針對病房、凈化機房及屋面等區域的設備進行汰舊更新,涉及拆除、搬運、安裝、調試等一系列工序,施工難度較大;


      二是科室邊使用邊改造,保障院感安全


      燒傷病患多具有“來勢急、病情重、變化多而迅猛、病程長”等特點,極易有感染并發癥等潛在危險,病房改造過程中不僅要保證病房的潔凈度指標及正常運行,還要確保工期,盡可能減少對患者身心和醫療行為的影響,保障患者安全。



      “對癥下藥”
      多維入手解困紓難



      根據實際情況,針對項目重難點問題,華康醫療項目團隊“對癥下藥”,從規劃、管理、實施三個維度入手,順利完成了項目施工,保證了病房的安全、正常運行。





      一、技術先行,服務前置


      華康醫療組建技術、采購及施工的“一條龍”團隊,技術人員入駐項目組,通過調研踩點提前排查項目施工重難點問題,在重點施工區域做好施工策劃及預案;采購工程師全程跟進保障材料供應順暢,確保現場施工連貫;建設過程中,項目管理人員保持著與業主方的高效溝通,及時了解建設需求,減少返工,保障工期。





      二、合理統籌,管理升級

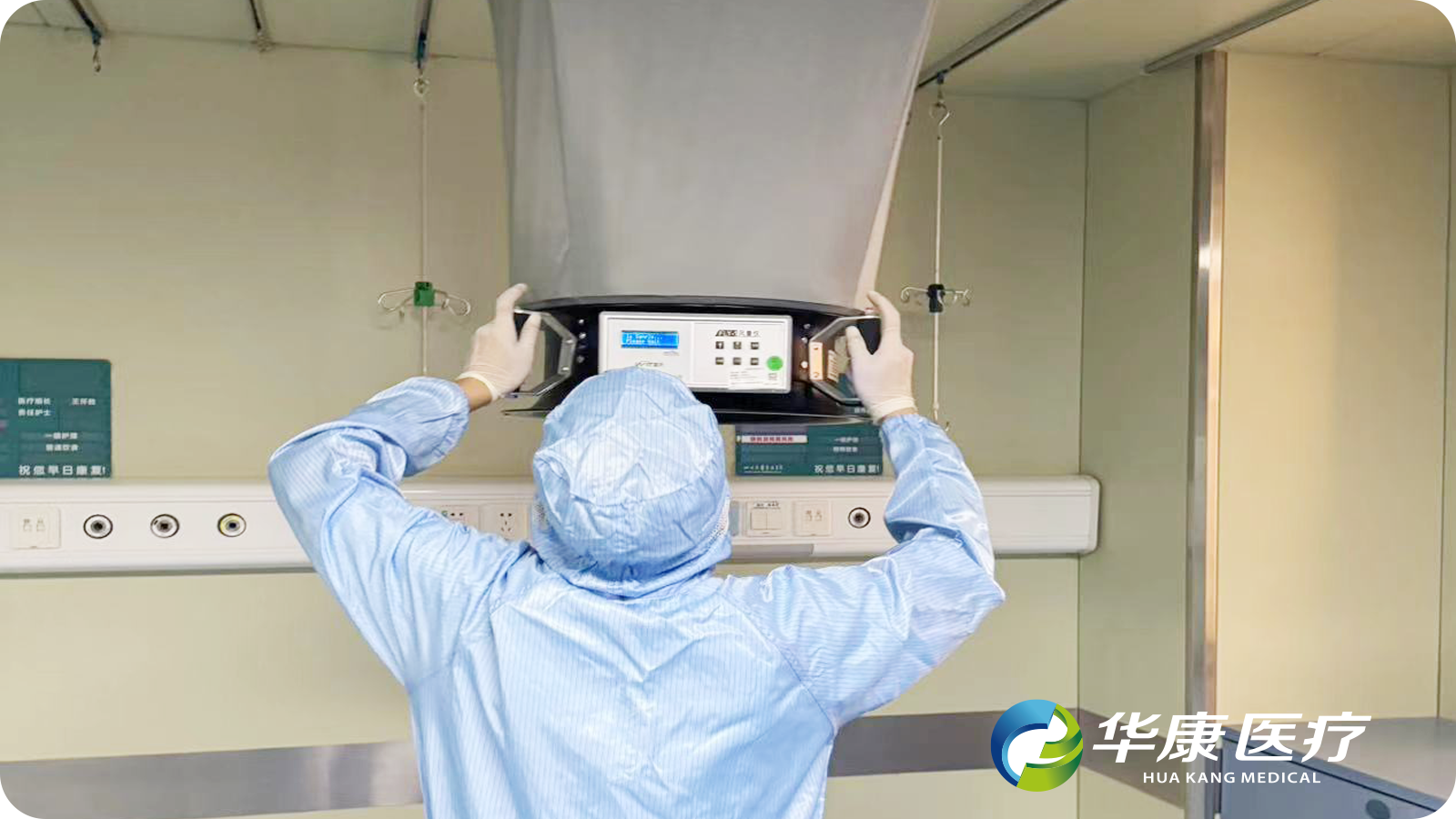

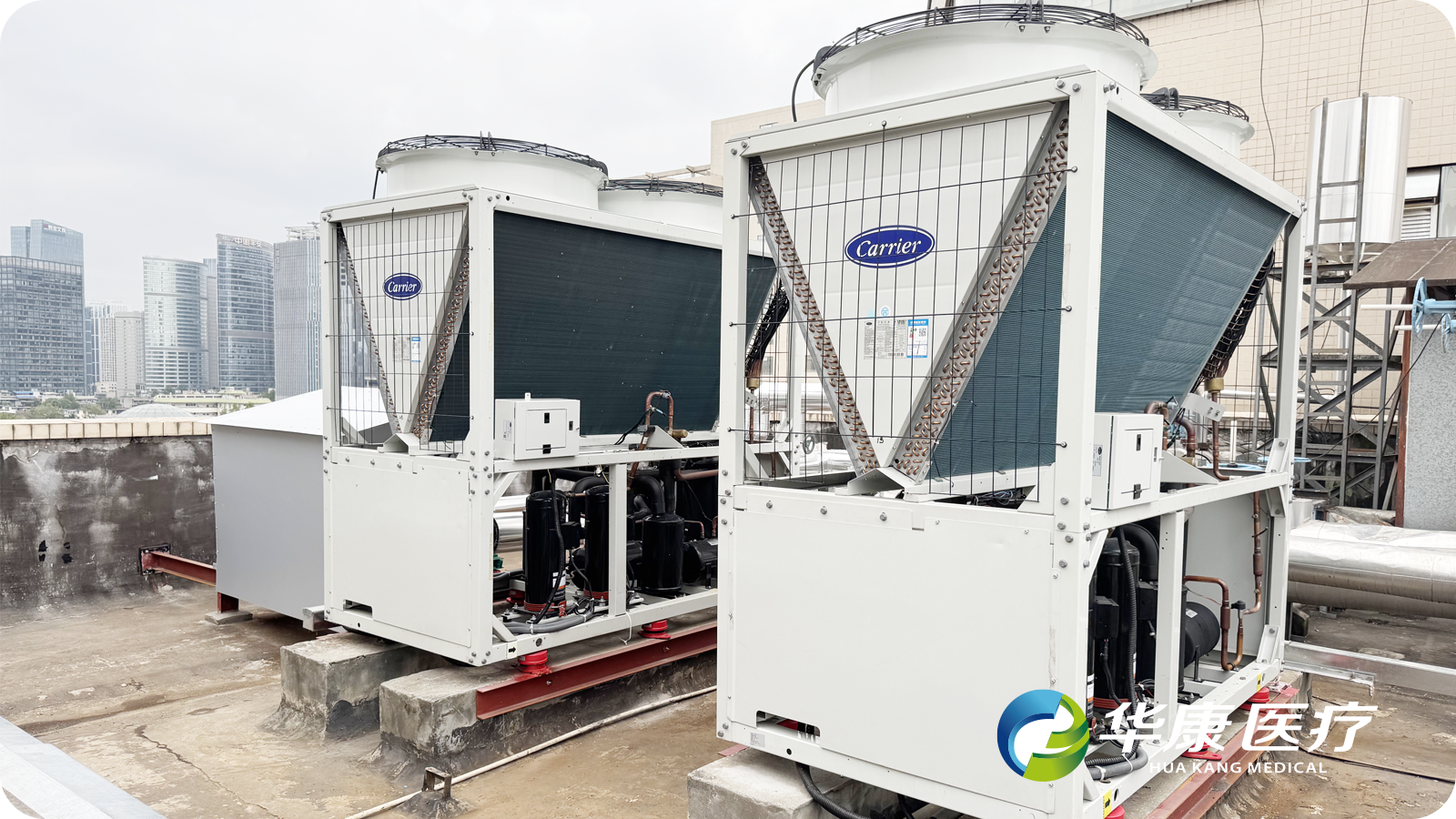

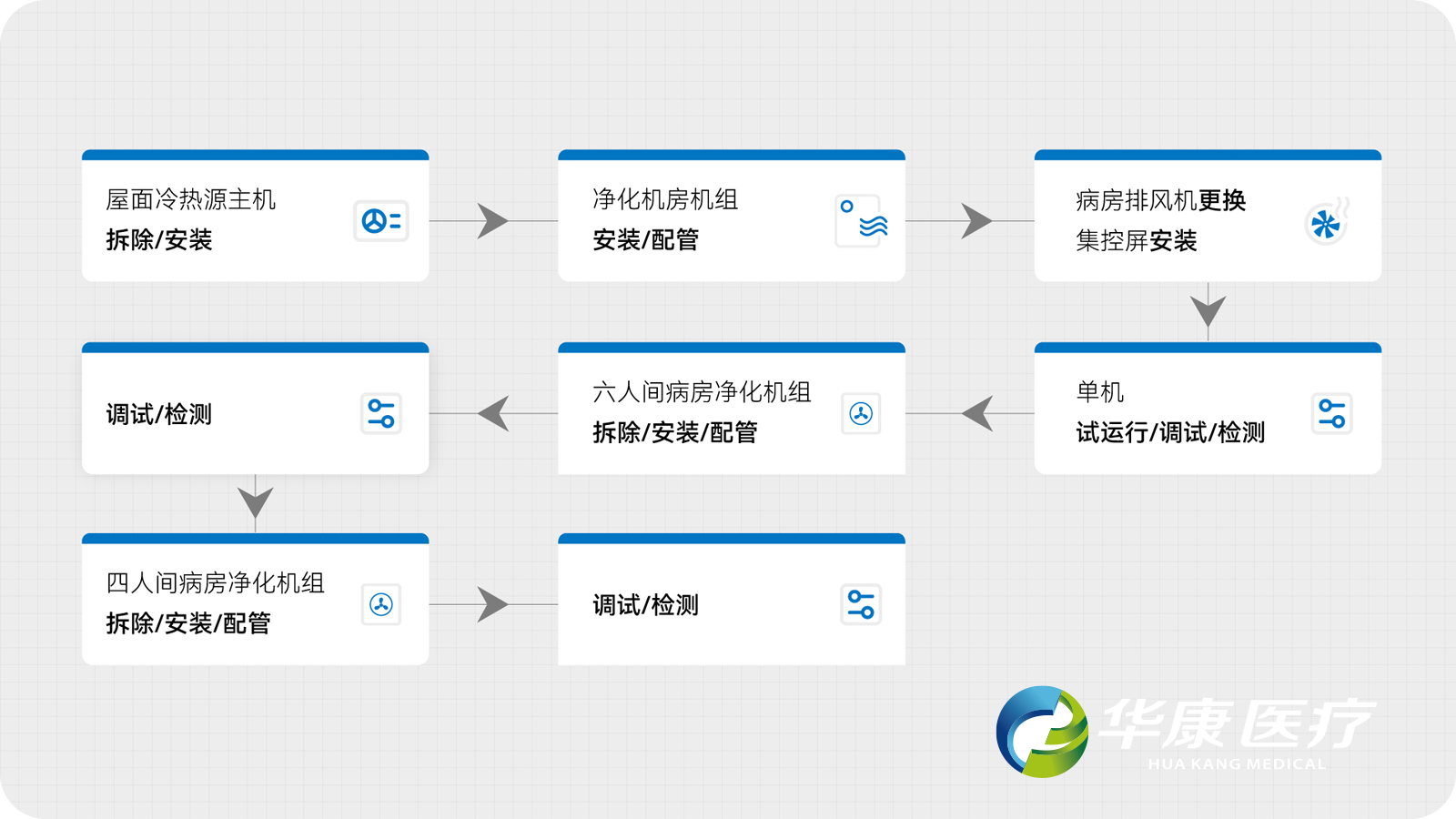

      項目團隊制定了合理的項目施工計劃,施工區域按照屋面機組、凈化機房及病房的順序依次進行,先進行冷熱源主機的拆除及安裝,再分別進行各區域凈化機組的更換。每臺機組獨立運行,可使已完工區域提前獨立運營使用。病房分六人間及四人間分批改造,每一間都遵循改造、檢測、搬遷的步驟,邊改造邊使用,盡可能減少改造工程對病房使用的影響。






      施工人員的管理采取“先完工先下班”原則,既保證了人員的休息時間,提高了次日的工作效率,也更有利于現場的安全生產。



      三、創新施工,安全護航


      改造施工時,項目團隊將施工區域進行封閉圍擋,同時嚴密封堵風管,既維護了現場施工安全,也保障了病房的潔凈度。由于風管和凈化機組風口位置變動較大,導致風管安裝的工程量大,異形件需求多,團隊采用公司自有工廠定制非異形件+現場自主加工異形件的方式,縮短工期,保證了項目順利進行。項目組還將空調供回水管路常用的沿地鋪設方式,改為沿頂鋪設,增加了機房的立體空間使用率,為后續維護及檢修提供了空間便利。

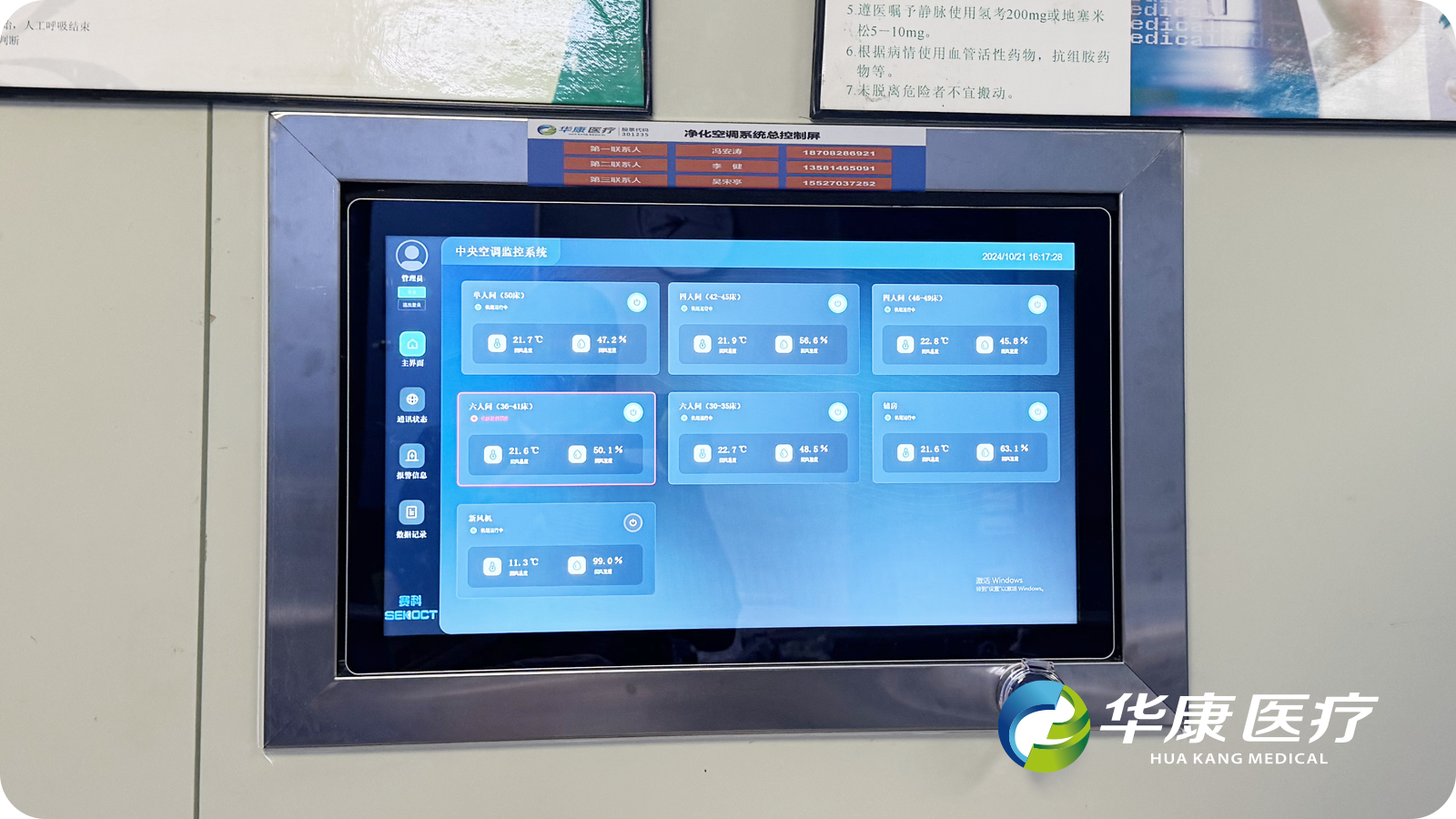

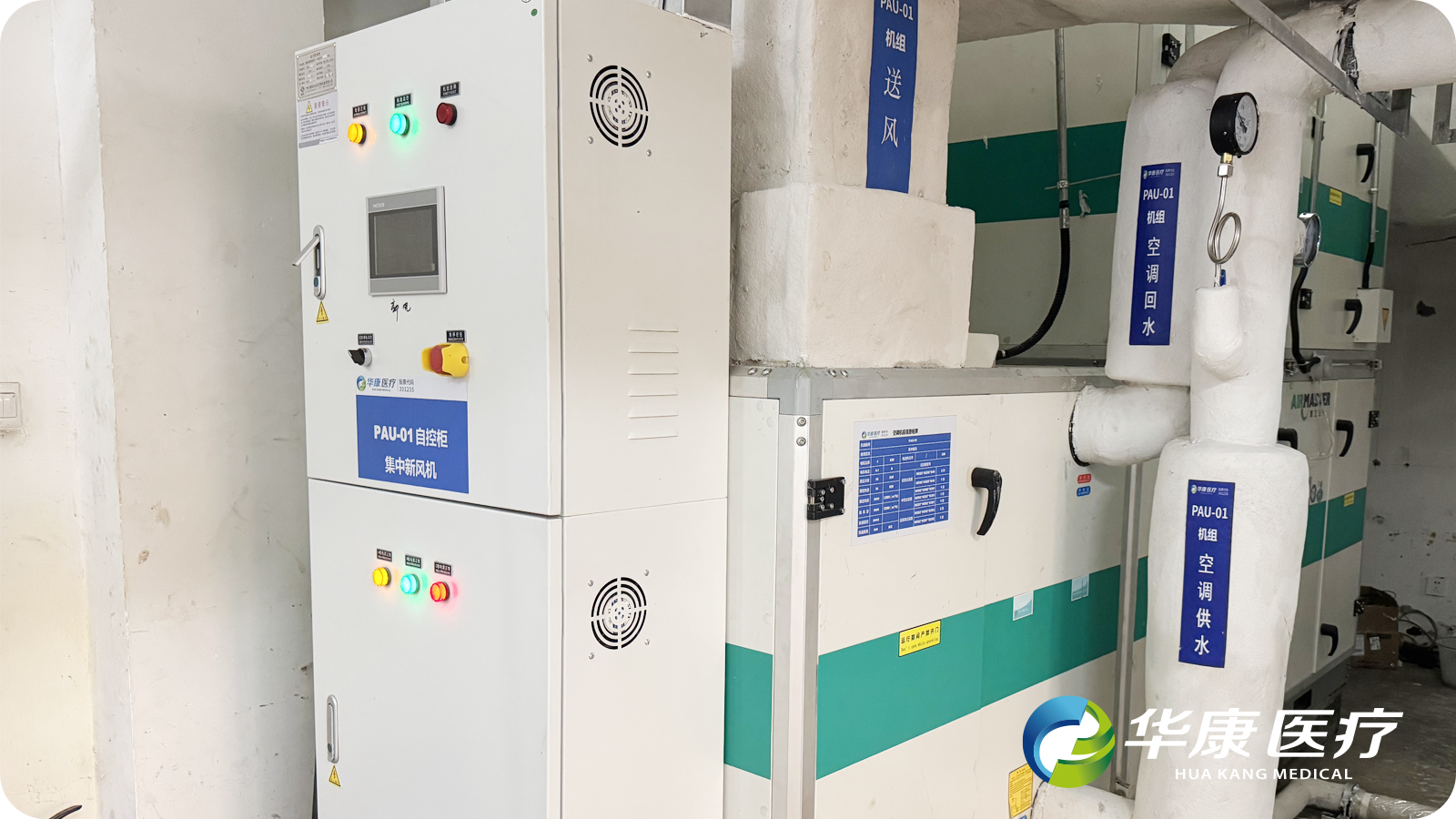

      改造后的機房沿用華康醫療6S管理體系,管道均包裹鋁鎂材質保溫材料,各閥門、機組、管道及自控箱柜均張貼了明顯標識,為運維及檢修工作提供便利。



      提前交付
      五星售后團隊“全包”運維



      在保障施工質量和安全的前提下,華康醫療項目團隊加班加點、連續奮戰,僅用半個月時間,便完成了拆除、搬運、安裝及設備調試檢測等所有工序,圓滿完成改造任務,提前近一周交付項目。

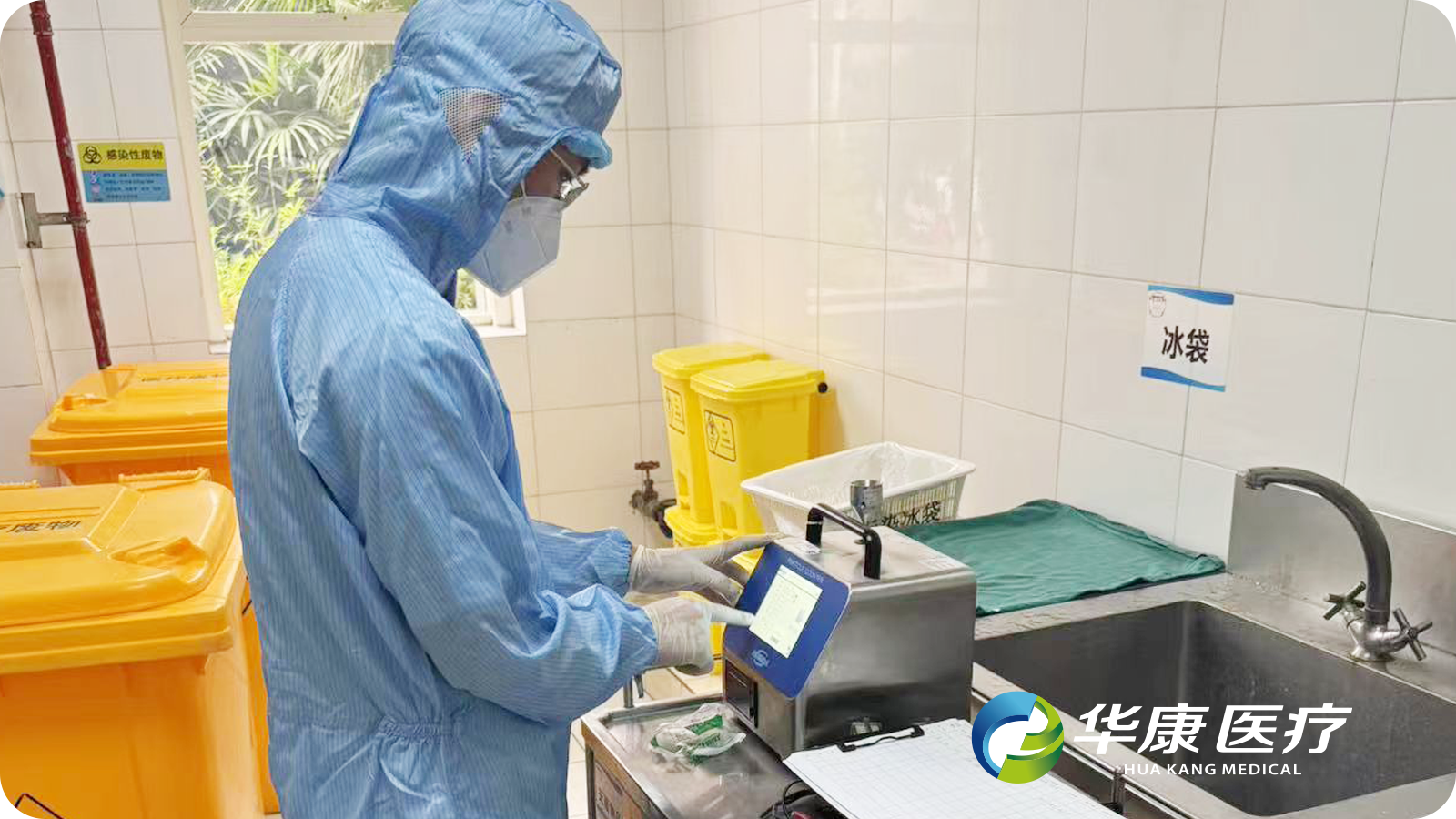

      隨后,華康醫療五星售后運維團隊入駐項目,為其提供為期兩年的全包運維服務。團隊將嚴格按照公司的售后運維服務標準,實施每周到場巡檢,每月現場回訪,每季度由公司質控小組到場進行安全評估,每年度進行第三方檢測,確保設備運行質量,每年對各設備運行情況進行安全評估。遇到突發問題,公司承諾駐場工程師將于30分鐘內抵達現場并處理,7*24小時守護項目安全運行。



      四川大學華西醫院層流病房凈化空調改造項目解決了老牌醫院設備運行效率下降及安全隱患上升的問題,為醫患創造了更好的醫療環境,推動醫院提質升級邁上了新臺階。在未來的運維服務過程中,華康醫療項目團隊將繼續秉持“以客戶為中心”的服務理念,落實優質的全周期客戶服務,為“健康中國”助力。

      推薦新聞

      RECOMMEND NEWS

      2025
      01-18
      小黑點

      澆真誠鑄橋,筑誠信鋪路 ——華康醫療第二屆勞務交流座談會圓滿舉辦

      華康醫療第二屆勞務交流座談會圓滿舉辦,秉承著真誠負責的態度與攜手共贏的美好愿景,華康將在2025年為創造良好的勞務合作環境而不斷努力。
      查看詳情
      2025
      01-08
      小黑點

      【“潔凈”全力,安心護航】華康醫療中標四川大學華西醫院售后維保項目,用專業守護安全

      華康醫療中標四川大學華西醫院售后維保項目,公司將以專業護航,為客戶提供優質的售后服務,“潔凈”全力守護醫療安全!
      查看詳情
      2025
      01-07
      小黑點

      【2024年終特別企劃】“信”任滿載,華康醫療售后運維服務中心以赤誠筑錦程

      2024 年,華康醫療售后運維服務中心實力出圈,贏得了多家醫院的高度贊譽,收獲了一封封滿含深情的感謝信和表揚信,以專業服務繪就價值篇章、書寫品牌傳奇。
      查看詳情
      2025
      01-06
      小黑點

      【2024年終特別企劃】優質履約,不負“信”任,華康醫療工程中心感謝信紛至沓來

      2024年,華康醫療工程中心以“做一個項目樹一個標桿”的發展內驅力,奏響了工程服務“最強音”,收獲了眾多客戶的感謝信與表揚信,以優質履約“領跑者”的姿態做靚品質口碑。
      查看詳情
      2025
      01-01
      小黑點

      突破,向著曙光堅定攀登——華康醫療二〇二五年新年賀詞

      舊歲已展千重錦,新年再進百尺竿。讓我們再一次回首,感受突破的力量給2024年帶來的感動與曙光。
      查看詳情
      2024
      12-30
      小黑點

      智領環控新潮,華康醫療參與2024青島市勘察設計協會清潔能源與人工環境專業委員會成立大會暨學術交流會

      12月27日,華康醫療參與2024青島市勘察設計協會清潔能源與人工環境專業委員會成立大會暨學術交流會,融合產學研設力量,共探創新發展路徑。
      查看詳情

      信息發送SAUNDERS

      WRITE A MESSAGE TO US

      留言應用名稱:
      客戶留言
      描述:
      驗證碼

      友情鏈接:    湖北菲戈特    上海菲戈特

      微信公眾號

      微信公眾號
